纯干货!门槛石和门套详解施工工艺与步骤

发表时间:2024-05-20 16:17

STONE

纯干货

门槛石和门套安装施工工艺

门槛石又叫过门石,门槛石施工及收口在内装中是非常关键的一个分项,视觉观感上面可以解决内外高差、两种材料交接过渡问题,内在的的话可以防水防潮湿

但在实际施工过程中也是不太容易做的,一旦交底不彻底或者班组工人不按要求施工,后期的质量验收不重视,就会有污染、过渡不协调、渗漏、开裂、破损现象发生。

今天小编给大家讲几个个经常纠结的问题:到底要不要装门槛石?要装的话怎么安装最好看?

NO.1

NO.1

必须要装门槛石吗?

门槛石

有必要装吗?

众所周知,门槛石作为家装中常见装修步骤,其功能是干湿分离,生活空间的划分。大多数家庭要装门槛石就是看中它的挡水功能。一般厨房和卫生间地面都低于客卧地面,又因其用水较多,所以装门槛石利于干湿分区。

还有一个原因是省成本。如果是全屋通铺瓷砖或者是地板与瓷砖过渡,无疑是增加时间和材料成本,通常会考验瓦工师傅的技术,所以安装成本也会增加。所以安装门槛石划分区域就会减少安装成本。

NO.2

NO.2

工艺流程(门套)

工艺流程:弹线→防潮层安装→木龙骨安装→基层板安装→饰面板安装。

1.弹线: 根据设计图纸上的尺寸要求,先在墙上划出水平标高,弹出分格线。根据分格线在墙上加木橛或在砌墙时预埋木砖。木砖.木橛的位置应符合龙骨分档的尺寸,横竖间距一般为300mm,不大400mm。

2.防潮层安装: 木质墙面必须在施工前进行防潮处理。防潮层的做法一般是在基层板或龙骨刷二道水柏油。

3.木龙骨安装

本工程所有木龙骨的含水率均控制在12%以内,木龙骨应进行防火处理,可用防火涂料将木楞内外和两侧涂刷二遍,晾干后再拼装。根据设计要求,制成木龙骨架,整片或分片拼装。

全墙面饰面的应根据房间四角和上下龙骨先找平.找直,按面板分块大小由上到下做好木标筋,然在空档内根据设计要求钉横竖龙骨。本工程采用30mm×40mm截面龙骨。

龙骨网格为300mm×300mm。基层龙骨固定:安装木龙骨前应先检查基层墙面的平整度.垂直度是否符合质量要求,如有误差,可在实体墙与木龙骨架间垫衬方木来调整平整度.垂直度。

同时要检查骨架与实体墙是否有间隙,如有间隙也应用木块垫实。没有木砖的墙面可用电钻打孔钉木橛,孔深应在40-60mm之间。

木龙骨的垫块应与木龙骨用钉牢。龙骨必须与每一块木砖钉牢,在每块木砖上用两枚钉子上下斜角错开与龙骨固定。

4.饰面板安装

用于木质墙面的饰面板,使用前应进行挑选,将色泽相同或相近.木纹一致的饰面板拼装在一起。木纹对接要自然、协调,毛边不整齐的板材应将四边修正刨平,微薄板应先做基层板,然后再粘贴,清水油漆饰面板应避免顶头密拼连接。饰面板应在背面涂刷二遍防火漆。

封钉胶合板,可用气泵气钉枪将15mm枪钉,把木夹板固定在木龙骨上。封钉前,就调整好生块板的拼缝,要求布钉均匀,钉距100-150mm左右。

逐步淘汰铁钉固定方法。固定木夹板,如仍用铁钉钉入,则必须对钉头进行处理,处理方法有两种:一种是先将钉头用锤敲扁,再将钉头钉入木夹板内;另一种是先将钉头钉入木夹板,再用尖头冲了将钉头冲入木夹板内1mm。

NO.3

NO.3

工艺流程(门槛)

工艺流程:清理基层→抄平放线→建筑胶参水及扫毛→挑材选料→铺设标筋→试拼试排→铺贴→擦缝→清理养护→成品保护。

1、修补清理基层:将地面垫层的杂物清理干净,并检查基层有无空鼓现象,如有用云石机将空鼓部位剔除并重新浇筑。检查基层平整情况,垫层上的砂浆要用工具清除,并清扫干净洒水湿润,洒水应提前进行。

2、抄平放线:根据轴线控制线放出石材分格线。根据水平标高线放出石材完成面标高线,并弹在周围的墙柱面上,需要找坡时根据设计要求进行找坡。放线时注意套方正。当墙面石材施工结束的地面放线时应注意墙地对缝。

3、挑材选料: 将有缺陷和局部污染的石材挑选出来,对进场石材进行检验,平整度、几何尺寸测量和套方检查,确保用料合格。所有石材均应进行六面防护处理,未经处理的石材和不合格石材不得取用。

4、铺设标筋:

(1)根据+1000mm水平线,在地面四周做灰饼(灰饼顶部宜使用碎瓷片),然后拉线打中间灰饼,灰饼间距2m左右。

(2)对于面积较大的地面,必须应用水准仪边测标高边打灰饼。

5、试拼试排:正式铺设前进行试拼,达到品种、颜色一致、符合设计要求后统一按两个方向延伸。

NO.4

NO.4

图纸节点及施工规范

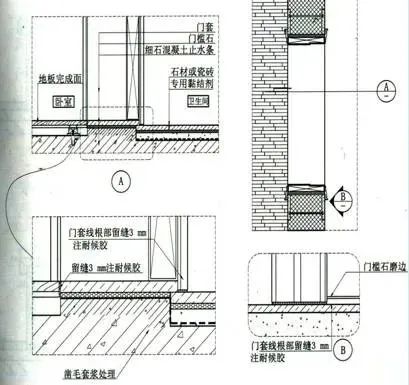

工艺一:门套和门槛石的安装节点

工艺标准说明:

制作安装木龙骨:根据设计要求和门洞口实际尺寸,先用木方制成龙骨架。一般骨架分三片,洞口上部一片,两侧各一片,每片一般为两根立杆,当筒子板宽度大于500mm需要拼缝时,中间应适当增加立杆。

横撑间距根据筒子板的厚度决定,横撑位置必须与预埋件位置对应。

•铺设中,随时用水平尺检查铺好的地面,使其表面平整度符合要求,同时,用直尺和楔形塞尺检查板块间的接缝高低差,发现问题及时处理,以满足质量要求。铺设过程中缝隙内及表面的砂浆应及时用布擦拭干净。

工艺二:门套和门槛石的安装节点

工艺标准说明:

1、深色石材采用 32.5MPa 普通硅酸盐水泥,浅色系列石材采用 32.5MPa 白水泥;

2、石材六面防护须纵横各一遍,待第一遍干了后刷第二遍防护,干后铺贴;

3、石材背面网格布一定要铲除,预防石材空鼓;

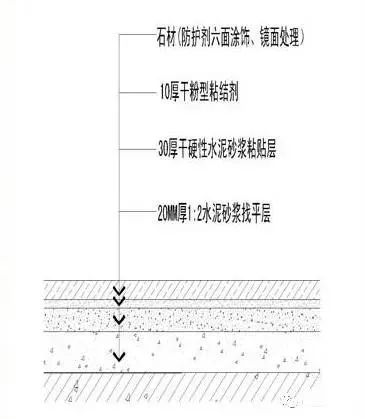

4、石材面层铺贴前应用专用批刀背面刮一层粘结剂, 晾干后再刮一层粘结剂进行铺贴;

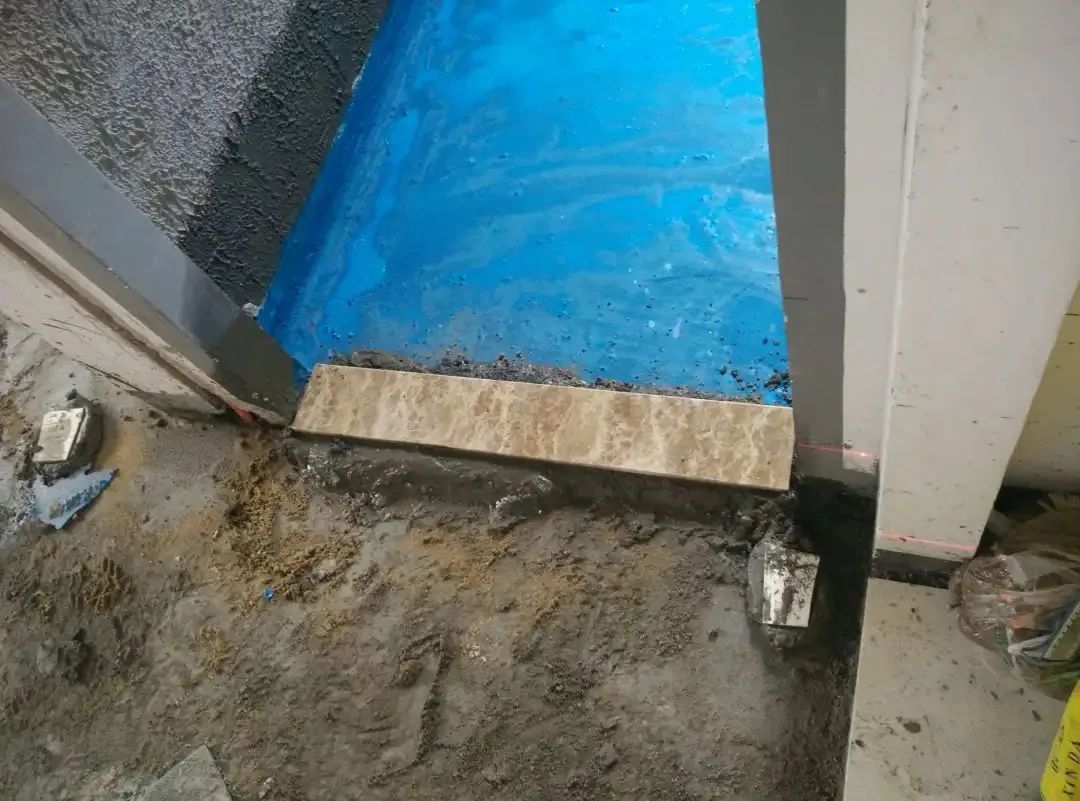

工艺三:门套和门槛石的安装节点

工艺标准说明:饰面板封钉:在完成门窗套木龙骨安装及墙面抹灰,并完成地面湿作业后,即可安装饰面板。门窗套木龙骨尺寸裁切饰面板,两端刨成45度角。

安装时一般先钉横向,后钉竖向,钉长视板厚度而定,钉帽应砸扁,顺木纹冲入板表面1-3mm。

NO.5

NO.5

重点通病

1、板面空鼓:由于混凝土垫层清理不净或浇水湿润不够,刷水泥浆不均匀或刷的面积过大、时间过长已风干,干硬性水泥砂浆任意加水,花岗石板面有浮土未浸水湿润等等因素,都易引起空鼓。

因此必须严格遵守操作工艺要求,基层必须清理干净,结合层砂浆不得加水,随铺随刷一层水泥浆。

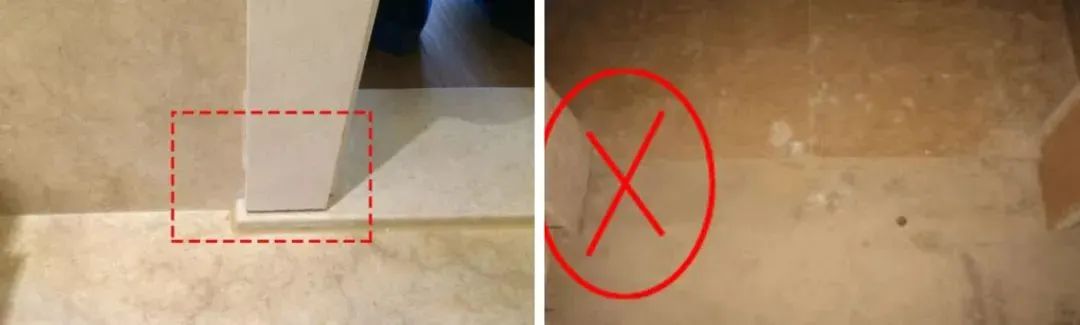

2、接缝高低不平、缝子宽窄不均:主要原因是板块本身有厚薄及宽窄不匀、窜角、翘曲等缺陷,铺砌时未严格拉通线进行控制等因素,均易产生接缝高低不平、缝子不匀等缺陷。

所以应预先严格挑选板块,凡是翘曲、拱背、规格不合格、不方正等块材应剔除不予使用。铺设标准块后,应向两侧和后退方向顺序铺设,并随时用水平尺和水准仪检查是否合格,缝子必须拉通线不能有偏差。

房间内的标高线要有专人负责引入,且各房间和楼道内的标高必须相通一致。

3、过门口处板块易活动:一般铺砌板块时均应从门框以内操作,而门框以外与楼道相接的孔隙(即墙宽范围内)面积均后铺砌,由于过早上人,易造成此处活动。

在进行制定加工定货计划时,应同时考虑此处的板块尺寸,并同时加工,以便铺砌楼道地面板块时同时操作。

4、基层处理是防止面层空鼓、裂纹、平整度差等质量通病的关键工序,因此要求基层必须具有粗糙、洁净和潮湿的表面。

基层上的一切浮灰、油质、杂物,必须仔细清理,否则形成一层隔离层,会使结合层与基层结合不牢。

表面较滑的基层应进行凿毛,并用清水冲洗干净,冲洗后的基层,最好不要上人。

NO.6

NO.6

质量验收标准及注意事项说明

执行国标质量验收规范(GB50210-2001)

主控项目:

1、拼缝顺直、无大偏差、无错缝,排列合理、美观。

2、石材颜色一致,无明显差别及掉角现象。

3、石材铺贴完成后无空鼓等现象。

4、现场切割的石材,切口处需进行油性防护剂两遍防护,并等防护液干后方可进行铺贴。

5、室内石材铺装留缝宽度为1mm,站台石材的留缝2mm。且宽窄均匀一致,不可出现喇叭缝。

6、胶合板、贴脸板等材料的品种、材质等级、含水率和防腐措施,必须符合设计要求和施工及验收规范的规定。

7、细木制品与基层或木砖镶钉必须牢固,无松动。

一般项目:

(1) 表面应洁净、平整、无磨痕,且应图案清晰、色泽一致、接缝均匀、周边顺直、镶嵌正确、板块无裂纹、掉角、缺楞等缺陷。检验方法:观察检查。

(2)面层表面的坡度应符合设计要求,不倒泛水、无积水;与地漏、管道结合处严密牢固,无渗漏。检验方法:观察、泼水或坡度尺及蓄水检查。

(3)花岗石面层(或碎拼大理石、碎拼花岗石)的允许偏差应符合相关规定。

(4)制作;尺寸正确,表面平直光滑,棱角方正,线条顺直,不露钉帽,无戗槎、刨痕、毛刺和锤印。

(5)、安装:位置正确,割角整齐、交圈,接缝严密,平直通顺,与墙面紧贴,出墙尺寸一致。

分享到:

云仓介绍                                                  交易流程                                                  售后服务                                                  商户入驻
联系我们                                                  订单管理                                                  服务投诉                                                  项目合作

首页                  热门产品                  设计+定制                  技术协助                  项目发布                  索寄样品
© 广东省石材行业协会 版权所有 Copyright © 2024 Guangdong Stone Association All Rights Reserved
地址:中国广州市越秀区东风东路753号1504室 邮政编码:510062 电话:+86-20-29126333、29828999 传真:+86-20-34081588-616  E-mail:office@stone.org.cn
